पोखरामा विद्युतीय तार भूमिगत गर्न सुरु, डेढ वर्षभित्रमा काम सक्ने लक्ष्य

पोखरा— पोखरामा विद्युतीय तार भूमिगत गर्ने काम सुरु भएको छ । ठेक्का सम्झौता भएको १५ महिनापछि आयोजनाले गति लिएको हो । भारतीय कम्पनी टाटा प्रोजेक्ट्सले वि.सं.२०७८ माघमा निर्माणको जिम्मा पाएको थियो ।

नेपाल विद्युत् प्राधिकरणको पोखरा–भरतपुर वितरण प्रणाली सुदृढीकरण आयोजनाका प्रमुख इञ्जिनियर आनन्द सुवेदीले पोखरा महानगरपालिका–१० कुँडहर क्षेत्रबाट तार भूमिगत गर्नसुरु गरिएको बताए ।

‘इञ्जिनियरिङ डिजाइन र उपकरण खरिदमा समय लागेकाले भौतिकतर्फको काममा केही ढिलाइ भएको हो’, उनले भने, ‘गत सातादेखि काम सुरु भएको छ, अब आयोजनाले गति लिन्छ, डेढ वर्षभित्रमा काम सक्ने लक्ष्य छ ।’

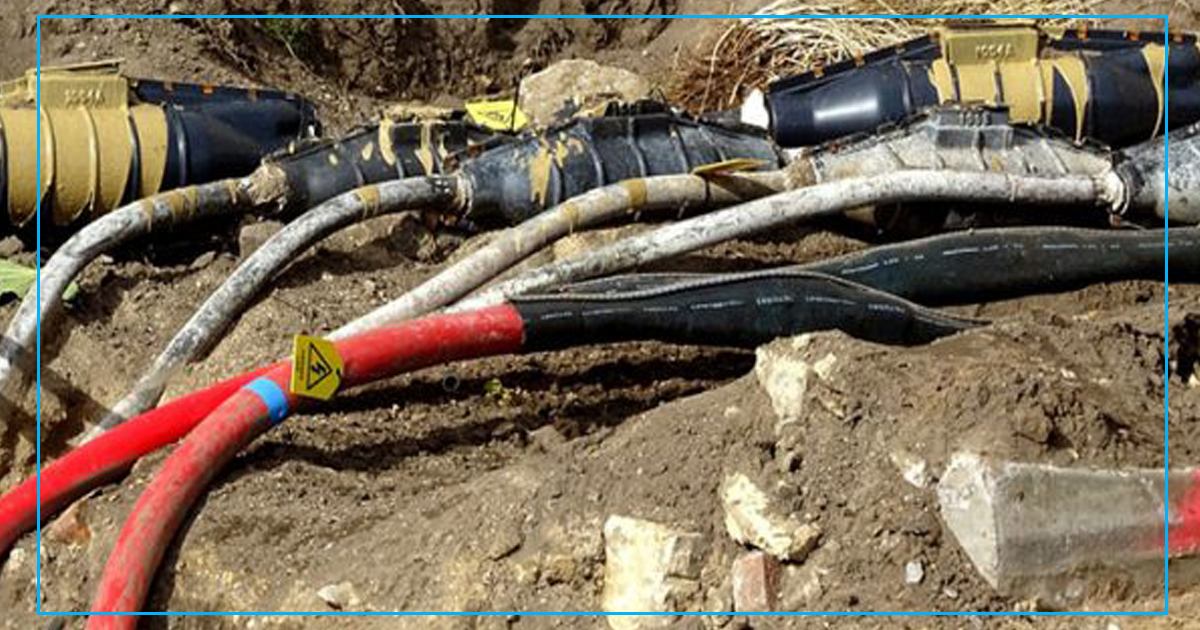

आयोजनालाई आवश्यक तारसहित महत्त्वपूर्ण उपकरण भारतबाट ल्याइएको हो । सुरुमा कुँडहरमा रहेको प्राधिकरणको सवस्टेशन क्षेत्रको तार भूमिगत गरिनेछ ।

अहिले सडक खन्ने र पाइप विछ्याउने काम भइरहेको छ । पोखरा–मुग्लिन सडक आयोजनाले अनुमति नदिएका कारण मुख्य राजमार्ग क्षेत्रमा काम अगाडि बढाउन नसकिएको आयोजना प्रमुख सुवेदीले बताए ।

‘सडकको अधिकार क्षेत्रभित्र पर्ने फुटपाथमै तार विछ्याउनुपर्छ तर सडकले अहिलेसम्म स्वीकृत दिएको छैन’, उनले भने, ‘मुख्य राजमार्गमा अवरोध आए, सिर्जनाचोक, लेकसाइडलगायत सहरका भित्री क्षेत्रमा काम सुरु गर्छौँ ।’

आयोजनाअन्तर्गत पोखरा–१० कुँडहरदेखि जिरो किमीसम्मको मुख्य राजमार्ग, सिर्जनाचोक, राष्ट्रबैंक चोक, लेकसाइड, सभागृह चोक, न्यूरोड, चिप्लेढुङ्गागायतका क्षेत्रमा तार भूमिगत गरिनेछ । विद्युत् लाइनसँगै टेलिफोन, केबल र इन्टरनेटका तारका लागि अप्टिकल फाइबर पनि बिछ्याइनेछ ।

‘विद्युत्सँगै केबल र दूरसञ्चार सेवा प्रदायक संस्थाका तार पनि एकैसाथ भूमिगत गरिन्छ, अहिले भएको ओभरहेड प्रणालीका सबै तार हट्छन्’,आयोजना प्रमुख सुवेदीले भने ।

पोखरामा मात्र तार भूमिगत र वितरण प्रणाली सुदृढीकरणमा एक अर्ब ३० करोड रुपैयाँ खर्च हुने प्राधिकरणले जनाएको छ ।

प्रकाशित मिति: सोमबार, वैशाख २५, २०८०  २०:५५
